Uncategorised

जी हाँ! यह है मुम्बई, यह है मुम्बई यह है मुम्बई मेरी जान ….

यह काफी पुराना गाना है, हमारी हिन्दी फ़िल्म का। तब मुम्बई, मुम्बई नही बॉम्बे थी। बॉम्बे की मुम्बई हो गयी मगर उक्त वीडियो मुम्बई की याने हाल ही कि बान्द्रा टर्मिनस की है। नाम भले ही बदल गया, गाना भले ही दशकों पुराना हो, हाल वहीं के वहीं है। बल्कि बद से बदतर हो गए है। क्या कीजिएगा? जो भी कुछ करना है, प्रशासन ने ही करना है। हम तो बस दुवाएँ मांगते है, बिना किसी जान माल के हानि हुए, दुर्घटना रहित, हमारी रेल बेचारी चलती रहे। संकट रेल कर्मियोंको भी है।

उपरोक्त वीडियो @mumbaimatterz से साभार

Uncategorised

IRTTC 2021-22 पश्चिम रेलवे के नई नई गाड़ियोंके प्रस्ताव

आईआरटीटीसी के बारे में रेल प्रेमियोंको बताने की जरूरत नही, मगर आम यात्रिओंमें इस के बारे में ज्यादा जानकारी नही है। आईआरटीटीसी याने भारतीय रेल टाइमटेबल कमिटी इसकी वार्षिक बैठकें होती है और अलग अलग क्षेत्रीय रेलवे अपने नई गाड़ियाँ, मार्ग परिवर्तन, विस्तार या फेरे बढाना आदि मांगोंका प्रस्ताव रखती है। कमिटी में आपस मे सभी के प्रस्ताओंपर चर्चा होती है और उसी के आधारपर समयसारणी का नियोजन किया जाता है।

यूँ तो नई गाड़ियाँ या ट्रेनोंके समय के बदलाव जानने का एकमात्र जरिया रेलवे का टाइमटेबल है मगर ऐसी मिटिंग्ज में जो प्रस्ताव रखे जाते है उनसे रेल प्रेमी अपने तर्क लड़ाकर गाड़ियोंके बारे में जान लेते है। आज हमारे पास पश्चिम रेलवे के प्रस्ताव की सूची आई है। देखते है, यह प्रस्ताव आपके कल्पनाओं को कैसी नई उड़ान देंगे। ☺️

नई गाड़ियोंके प्रस्ताव

1: उधना भागलपुर वाया भुसावल, जबलपुर, प्रयागराज छिंवकी त्रिसाप्ताहिक

2: उधना मडगाँव वाया वसई रोड, पनवेल द्विसाप्ताहिक

3: इन्दौर जयपुर त्रिसाप्ताहिक

4: भोपाल सनावद प्रतिदिन नई सनावद खण्डवा (मथेला) लाइन पर

मेमू डेमू सवारी गाड़ियाँ

1: उज्जैन चित्तौड़गढ़ प्रतिदिन मेमू

2: उज्जैन इन्दौर प्रतिदिन मेमू

3: उज्जैन इन्दौर प्रतिदिन मेमू वाया फतेहाबाद

4: खण्डवा सनावद प्रतिदिन मेमू

5: पोरबंदर राजकोट प्रतिदिन सवारी

6: साबरमती बोटाद प्रतिदिन डेमू

मार्ग विस्तार

22939/40 हापा बिलासपुर हापा साप्ताहिक एक्सप्रेस का हापा से आगे ओखा तक विस्तार

59235/36 ढोला महुवा ढोला सवारी गाड़ी का भावनगर टर्मिनस तक विस्तार

मित्रों, यह सब प्रस्ताव है, और आशा है की सभी प्रस्ताव मान्य हो जाए और प्रस्तवित गाड़ियाँ भी जल्द यात्री सेवाओंमें सादर हो।

😊😊

Uncategorised

मध्य रेलवे की ‘सेवाग्राम’ भी हो रही है रद्द

मध्य रेलवे ने एक परीपत्रक के जरिए यह घोषणा की है,

दिनांक 19 मई से 02170 नागपुर छत्रपति शिवाजी महाराज टर्मिनस मुम्बई सेवाग्राम प्रतिदिन विशेष और दिनांक 20 मई से 02169 छत्रपति शिवाजी महाराज टर्मिनस मुम्बई नागपुर सेवाग्राम प्रतिदिन विशेष अनिश्चित काल के लिए रद्द की जा रही है।

इसके साथ ही 02153 लोकमान्य तिलक टर्मिनस हबीबगंज साप्ताहिक विशेष दिनांक 27 मई से और 02154 हबीबगंज लोकमान्य तिलक टर्मिनस साप्ताहिक विशेष दिनांक 28 मई से रद्द हो जाएगी।

मार्ग में बहुत सारे ठहराव लेने वाली सेवाग्राम विशेष रद्द होने से नागपुर मुम्बई के बीच चलनेवाले यात्रिओंको काफी परेशानी होने वाली है। यह गाड़ी बन्द होने के बाद बीच के कई छोटे स्टेशनोंके यात्रिओंको, नागपुर से मुम्बई के बीच यात्रा करने हेतु लम्बी दूरी की गाड़ियोंपर निर्भर रहना होगा और पास पड़ोस के बड़े स्टेशनोंपर जाकर अपनी रेल यात्रा करनी होगी। आशा है रेल प्रशासन इस बात की दखल लें और जल्द ही यह गाड़ी दोबारा शुरू करें या सम्भवतः रद्द ही ना करें।

Uncategorised

महाराष्ट्र में, रेलवे की लम्बीत परियोजनाएं

हाल ही में सोशल मीडिया में रेलमन्त्री पीयूष गोयल का लम्बा पत्र वायरल हुवा है। उक्त पत्र रेलमन्त्री ने विविध मुख्यमंत्रीयोंको उनके राज्योंमें प्रलम्बित रेल परियोजना के सम्बन्ध में लिखा है। यह ऐसी परियोजनाएं है, जिसमे आवश्यक वह जमीन अब तक रेल प्रशासन को नही सौंपी गयी है जबकी रेलवे द्वारा भूमि अधिग्रहण का पैसा राज्य शासनोंको दे दिया गया है और राज्योंका हिस्सा चुकाया जाना बाकी होने से परियोजना लम्बीत हो रही है।

साथ ही कुछ परियोजना ऐसी है जो रेलवे और राज्य शासन ने मिलकर बनाने पर सहमति हुई है, उन परियोजना में भी राज्य शासन की ओरसे दी जानेवाली राशि बकाया है।

रेलमन्त्री ने अलग अलग राज्य के मुख्यमंत्रीयोंसे इस पत्र द्वारा नियोजित धन राशि का आबंटन करने का आग्रह किया है।

हम यहाँपर महाराष्ट्र राज्य के रेल परियोजना के बारे में जानेंगे। हम राज्योंकी देनदारी कितनी बाकी है, इस पर चर्चा नही करेंगे, केवल परियोजना क्या है, यह समझने का प्रयत्न करेंगे।

रेल परियोजना : भूमि अधिग्रहण लम्बीत

1: अहमदनगर – बीड – परली नई रेल लाइन

इस परियोजना के लिए 1775 हेक्टर भूमि का अधिग्रहण करने की आवश्यकता थी जिसमे से 1563 हेक्टर भूमि अधिग्रहित की जा चुकी है और 212 हेक्टर करना बाकी है। 261 किलोमीटर लम्बाई के इस परियोजना को वर्ष 2019 में पूरा होना था और खर्च 2272 करोड़ का बजट आधा आधा केंद्र और राज्य के द्वारा किया जाना निर्धारित हुवा था।

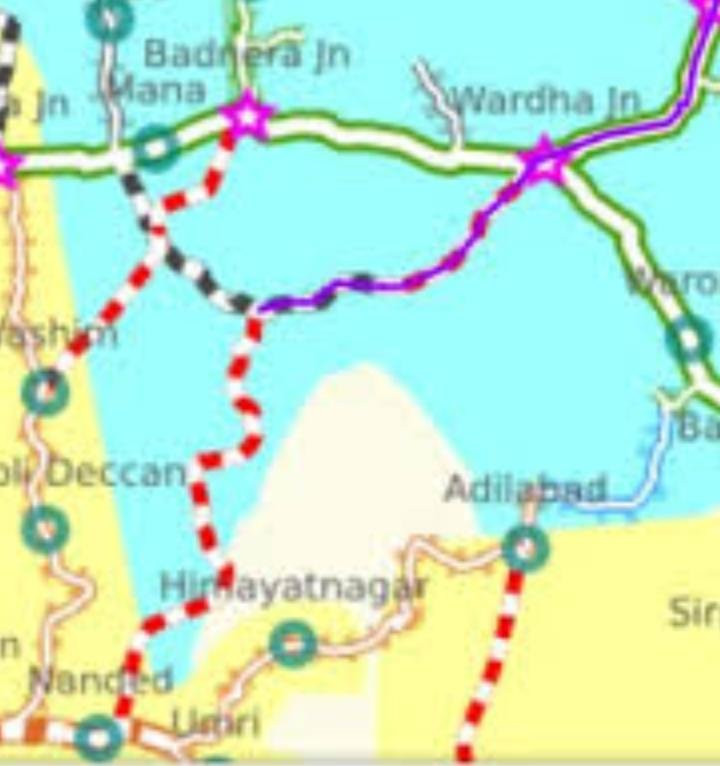

2: वर्धा – नान्देड नई रेल लाइन

इस परियोजना के लिए 1931 हेक्टर भूमि का अधिग्रहण करने की आवश्यकता थी जिसमे से 1724 हेक्टर भूमि अधिग्रहित की जा चुकी है और 207 हेक्टर करना बाकी है। 284 किलोमीटर लम्बाई के इस परियोजना का औसतन खर्च 3170 करोड़ और केंद्र और राज्य के द्वारा मिलकर किया जाना है। ताजा स्थिति यह है, फिलहाल भूमि अधिग्रहण जारी है।

3: कल्याण – कसारा तीसरी लाइन

MUPT 3A नामक 33690 करोड़ के कुल परियोजना में, कल्याण – कसारा तीसरी लाइन की यह योजना 600 करोड़ और 67 किलोमीटर की है। 35 हेक्टर भूमि में से केवल 6 हेक्टर भूमि का अधिग्रहण हो पाया है।

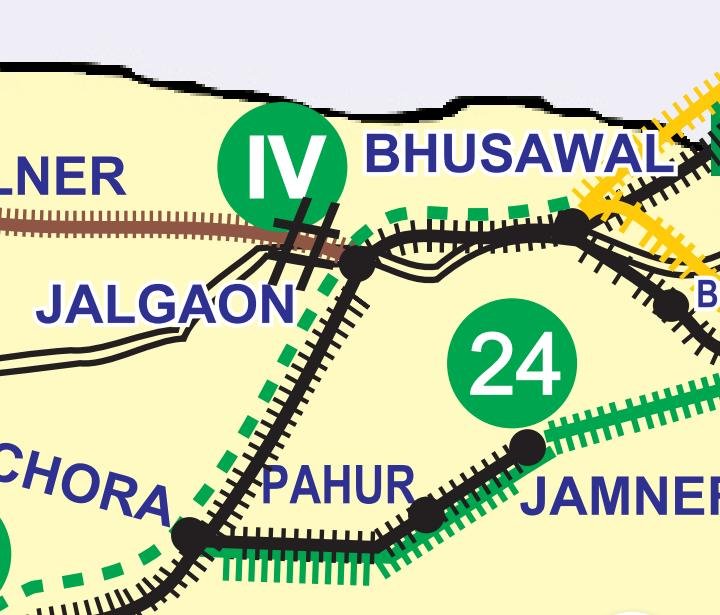

4: जलगाँव – भुसावल चौथी लाइन

करीबन 6 हेक्टर का भूमि, सारी भूमि निजी किसानोंकी, और पूरा के पूरा अधिग्रहण बाकी कुछ ऐसे हाल है इस परियोजना के। यूँ तो तीसरी लाइन की परियोजना घोषित हुई थी और उसपर काम शुरू होने से पहले ही चौथी लाइन भी घोषित हो गयी। तीसरी लाइन बनकर तैयार है मगर सुरक्षा स्वीकृति अभी हुई नही और चौथी लाइन का काम जहाँ रेलवे की जमीन है, वहाँपर कुछ कुछ हुवा है। राष्ट्रीय राजमार्ग के दो ROB पुलिया भी इस मार्ग की रुकावट है। कहा यह जा रहा है कि तीसरा मार्ग जून 21 तक और चौथा मार्ग दिसम्बर 23 तक परिचालित हो जाएगा।

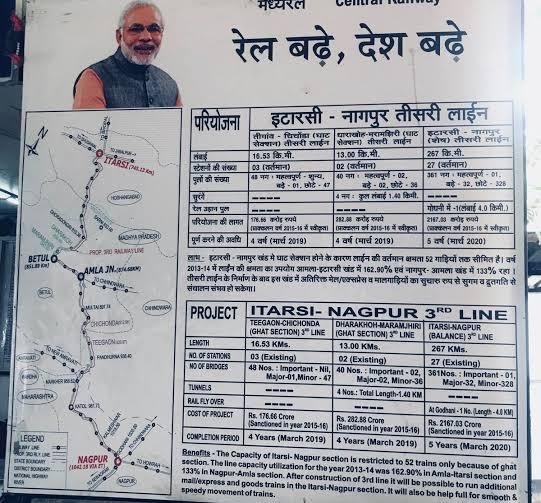

5: इटारसी – नागपुर तीसरी लाइन

ग्रैंड ट्रंक लाइन का हिस्सा, 280 किलोमीटर की यह योजना वर्ष 2015 में रुपए 2326 करोड़ निर्धारित बजट के साथ घोषित हुई थी और पूर्णावधि का समय था 5 वर्ष। मगर अभी भी हिस्से हिस्से में बटी है। 41 हेक्टर में से 17 हेक्टर भूमि अधिग्रहण अभी बाकी है।

6: वर्धा – नागपुर चौथी लाइन

कुल 26 हेक्टर में से 5 हेक्टर भूमि का अधिग्रहण किया गया है। 79 किलोमीटर के इस खण्ड की तीसरी लाइन वर्ष 2012 में और चौथी लाइन वर्ष 2016 में घोषित की गई। बजट था कुल 1780 करोड़ और पूर्णावधि काल था मार्च 2020 मगर अभी भी कुछ हिस्से ही शुरू हो पाए है।

7: वर्धा – बल्हारशहा तीसरी लाइन

फिर वही ग्रैंड ट्रंक, 132 किलोमीटर का मार्ग, 1445 करोड़ की परियोजना। वर्ष 2015 में घोषित और पूर्णत्व कालावधि 5 वर्ष मगर अभी भी काम के समापन के लिए लम्बा इंतज़ार। 136 हेक्टेयर में से अभी भी 83 हेक्टेयर का अधिग्रहण बाकी।

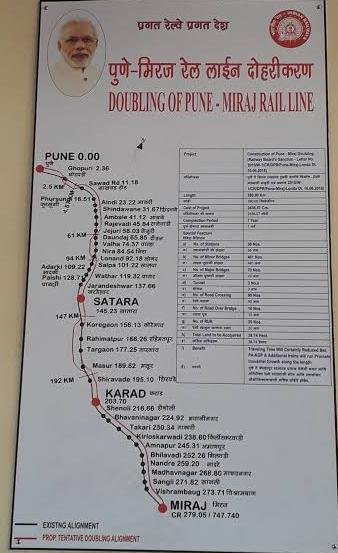

8: पुणे – मिरज – लौंडा दोहरीकरण

467 किलोमीटर का यह मार्ग करीबन 3600 करोड़ का बजट रेल्वे राज्यमंत्री स्व सुरेश आँगड़ी, वर्ष 2022 के आखिर तक इसे विद्युतीकरण के साथ परिचालित करने के लिए आग्रही थे। खैर अलग अलग खण्डोंमे दोहरीकरण, विद्युतीकरण किया जा रहा है। बाधा वही है भूमि अधिग्रहण की, 81 में से केवल 5 हेक्टेयर जमीन रेल विभाग को मिल पाई है।

9: मनमाड़ जलगाँव तीसरी लाइन

160 किलोमीटर की इस परियोजना के लिए 19 हेक्टेयर जमीन अधिग्रहित करनी होगी, जो की पूरी ही होना बाकी है। जहाँपर रेलवे के पास जमीन है, कार्य शुरू हो चुका है। तकरीबन 1200 करोड़ के इस परियोजना में किसानोंकी जमीन का अधिग्रहण करना प्रमुख बाधा है।

10: रतलाम – महू – खण्डवा – अकोला गेज परिवर्तन

473 किलोमीटर लम्बे इस मार्ग में खण्डवा – अकोला का कुछ ही हिस्सा महाराष्ट्र में पड़ता है। उसमे में भी मेलघाट व्याघ्र प्रकल्प बाधित होने से न सिर्फ वन विभाग बल्कि खुद मुख्यमंत्री भी इस परियोजना के लिए तैयार नही है। वैकल्पिक मार्ग सुझाया जा रहा है और यदि ऐसा हुवा तो न सिर्फ योजना की लागत बढ़ेगी अपितु भूमि अधिग्रहण, समयसीमा आदि कई सारी दिक्कतें बढ़ सकती है। फिलहाल पुराने डिजाइन से ही 35 हेक्टेयर यानी परियोजना के आधी भूमि का अधिग्रहण बाकी है। इस परियोजना में कई सारी बाधाएं पहले से ही मौजूद है। महू से खण्डवा के बीच और खण्डवा से आकोट के बीच घाट सेक्शन की चढ़ाई की समस्या है और कई बार मैप में बदलाव भी किए जा चुके है। कुल मिलाकर एक महत्वाकांक्षी, बहुप्रतीक्षित परियोजना बहुत काल से प्रलम्बित चल रही है।

11: वर्धा गडचिरोली नई रेल लाइन

206 हेक्टेयर में से बमुश्किल 13 हेक्टेयर भूमि का अधिग्रहण किया गया है। महाराष्ट्र का जैसा गडचिरोली राज्य दुर्लक्षित है उसी तरह यह परियोजना भी उतनी ही मीडिया से दूर है।

12: बारामती लोणन्द नई रेल लाइन

वर्ष 2002 को प्रस्तावित यह 63 किलोमीटर और 750 करोड़ की इस परियोजना का काम 2017 में ही पुरा होना था। मगर 366 हेक्टेयर में से 140 हेक्टेयर भूमि अधिग्रहण होना अभी भी बाकी है। इस महत्वकांक्षी योजना में मनमाड़ से कोल्हापुर के बीच की गाड़ियाँ पुणे स्टेशन को बाइपास करते हुए जा सकती है। इससे पुणे स्टेशन गाड़ियोंका जमावड़ा काफी कम हो सकता है।

अब आप उपरोक्त रेल परियोजना के प्रलम्बित रहने के कारण समझ सकते है, प्रशासन की उदासीनता या परियोजना के लिए धन के आबंटन की कमी आखिर किन वजहॉसे इतने महत्वाकांक्षी प्रोजेक्ट्स अधर में पड़े हुए है।

Uncategorised

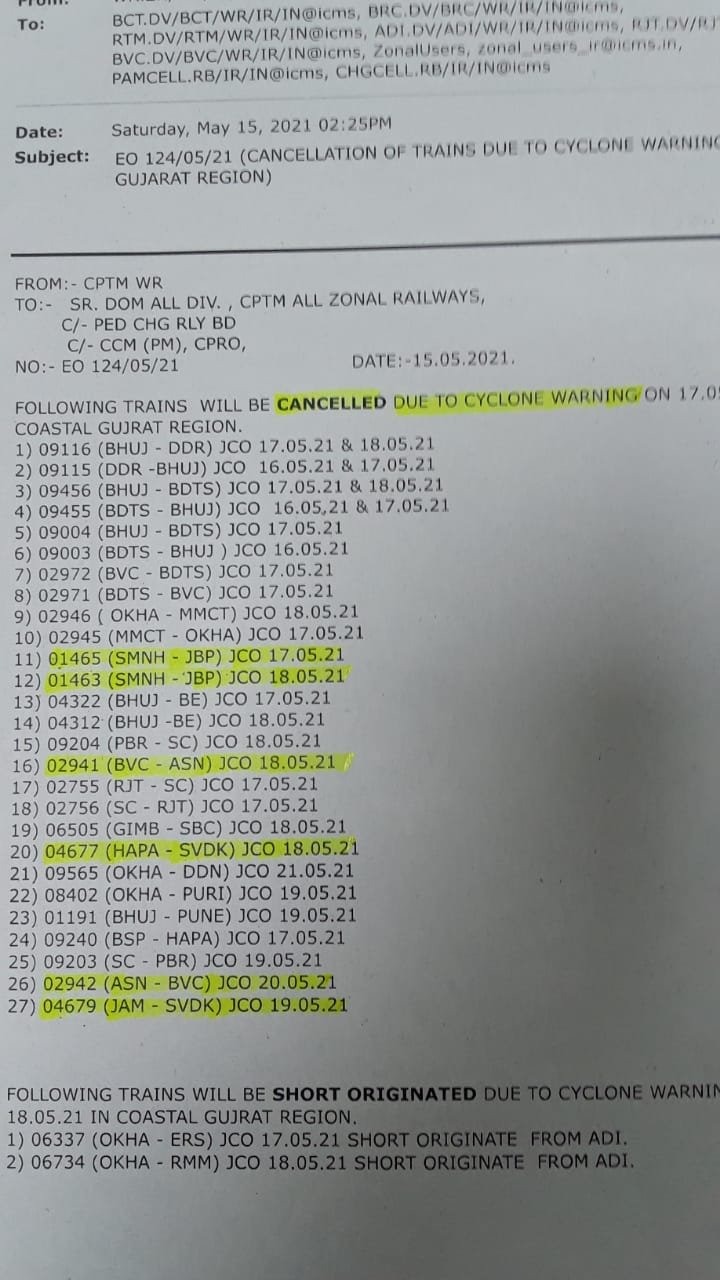

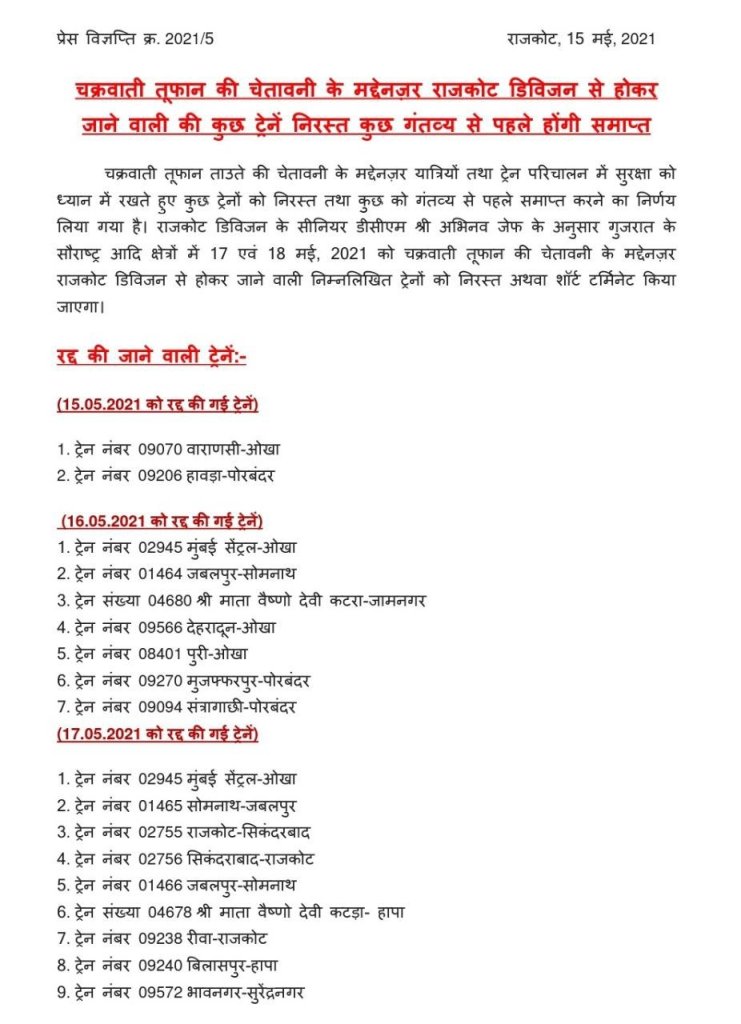

तौकते साइक्लोन के चलते गुजरात की कई गाड़ियाँ रद्द

कृपया निम्नलिखित परीपत्रक देखिए, गुजरात राज्य में पोहोचने वाली और वहाँसे निकलने वाली 16 से 20 तारीख के बीच की कई गाड़ियाँ रद्द की जा रही है।
